مرفأ اللاذقيةرافعة بورتالإعادة تأهيل ميكانيكي وكهربائيأتمتة نظام التحكم2026
الجهة المستفيدة
الهيئة العامة للمنافذ والجمارك، مرفأ اللاذقية
الرافعة
Portal Crane، صنع DANUBIUS (هنغاريا) سنة 2002
الحمولة وطول الذراع
6 طن · ذراع 25 متراً
الاستخدام
تحميل وتنزيل البضائع والحاويات بين السفن والأرصفة
7
مراحل عمل متكاملة
32 يوماً
من بدء الفك حتى التشغيل
+1100
صورة ومقطع لتوثيق العمل

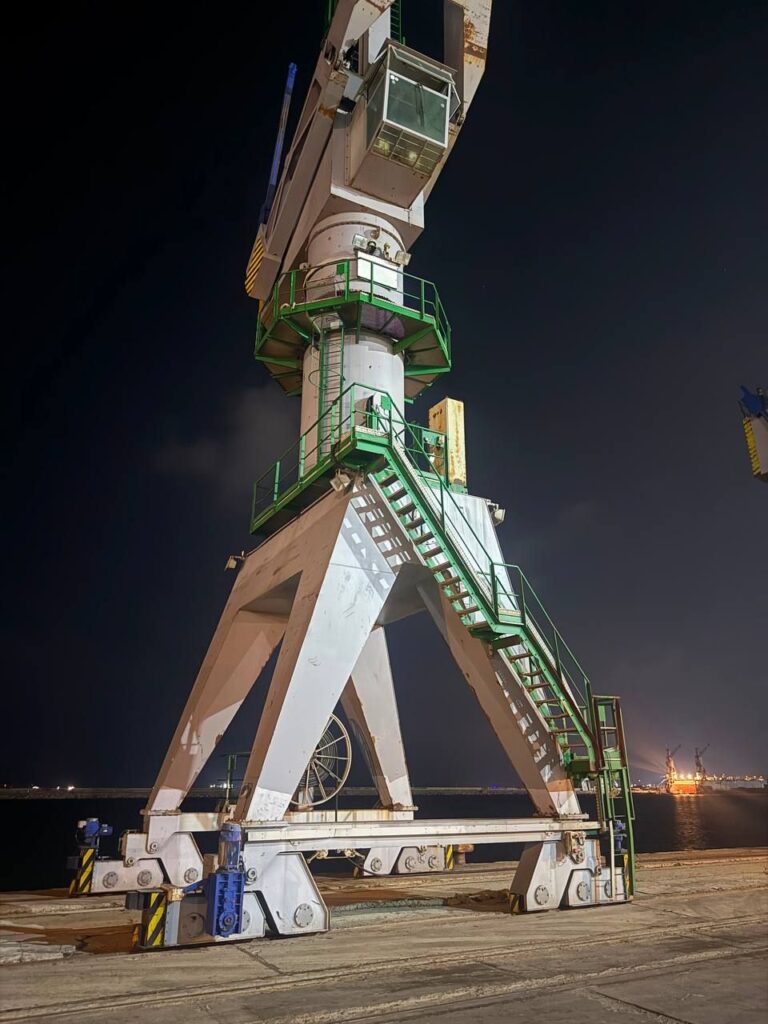

قبل التأهيل
ماذا وجدنا في الكشف الفني؟
بدأ المشروع بمعاينة ميدانية شاملة للرافعة في المرفأ، أظهرت ما يلي:

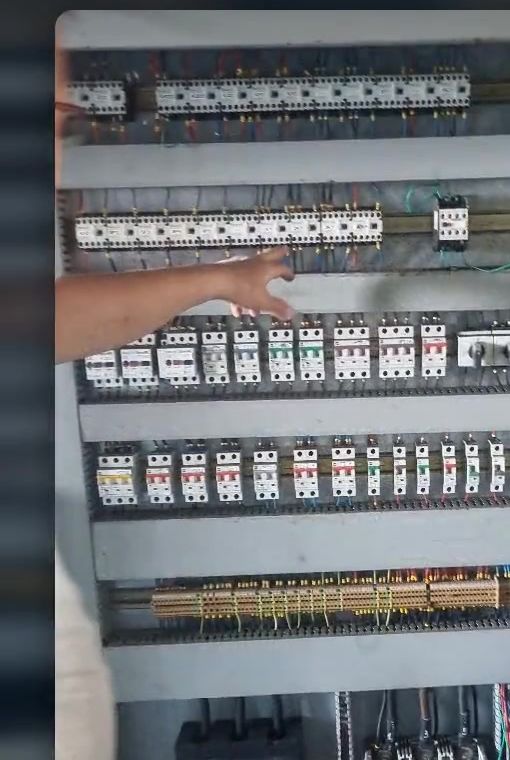

- نظام كهربائي ولوحات تحكم قديمة وتالفة.
- محركات المشي والفرامل بحاجة إلى صيانة أو تبديل.

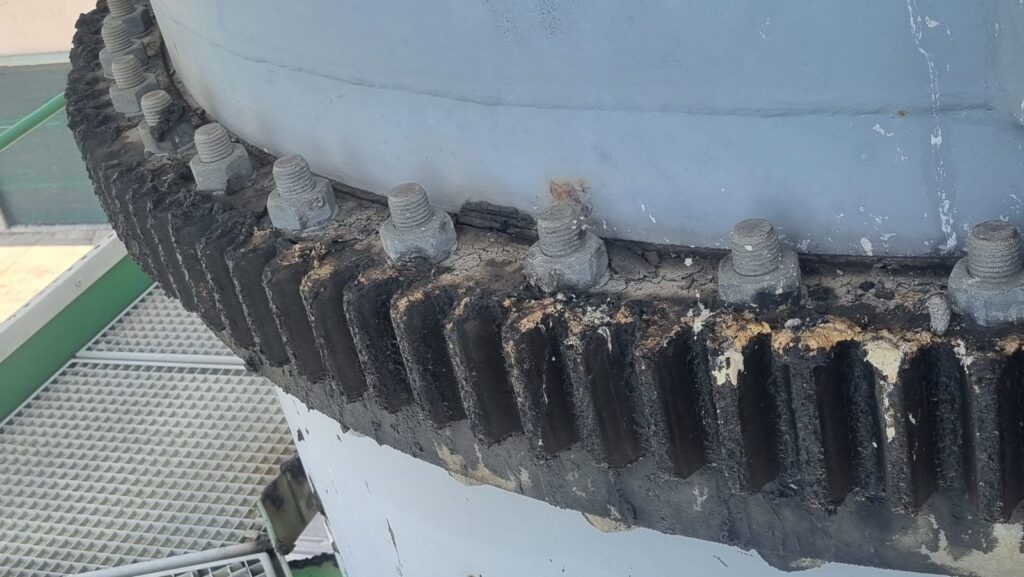

- آثار تآكل وصدأ في الهيكل وعلى مسنن الدوران الرئيسي.
- غرف التحكم والقيادة بحاجة إلى إعادة تأهيل وتبريد.
- حاجة إلى فحص شامل لمنظومات الدوران والرفع والرولمان الرئيسي.
أما الكابلات الكهربائية فكانت صالحة للعمل، فاكتفينا بصيانتها بدل استبدالها. نستبدل فقط ما يثبت الفحص أنه غير صالح.

ما الذي نفذناه على الرافعة
إعادة تأهيل كاملة لكل منظومات الرافعة، بحسب الدراسة الفنية المعتمدة.
01
منظومة الدوران
صيانة الرولمان الرئيسي للبرج، وقياس الخلوص والتآكل بين المسنن الكبير والصغير، وإضافة نظام تشحيم أوتوماتيكي مبرمج للرولمان لم يكن موجوداً في الرافعة.
02
منظومة المشي
فك علب السرعة وفحص التروس والمحاور الداخلية، وصيانة محركات الفرامل، واستبدال القطع التالفة.
03
منظومات الرفع والحركة
فحص المحركات والكابلات والبكرات وأنظمة الفرامل وحساسات حدود الحركة، ثم إعادة التشحيم والمعايرة.
04
الهيكل والدهان البحري

ضرب الرمل حتى المعدن، ومعالجة الصدأ والتآكل، وطبقة أساس إيبوكسي مقاومة للتآكل، ودهان مناسب للبيئة البحرية الرطبة والمالحة.
05
الكهرباء وأتمتة التحكم

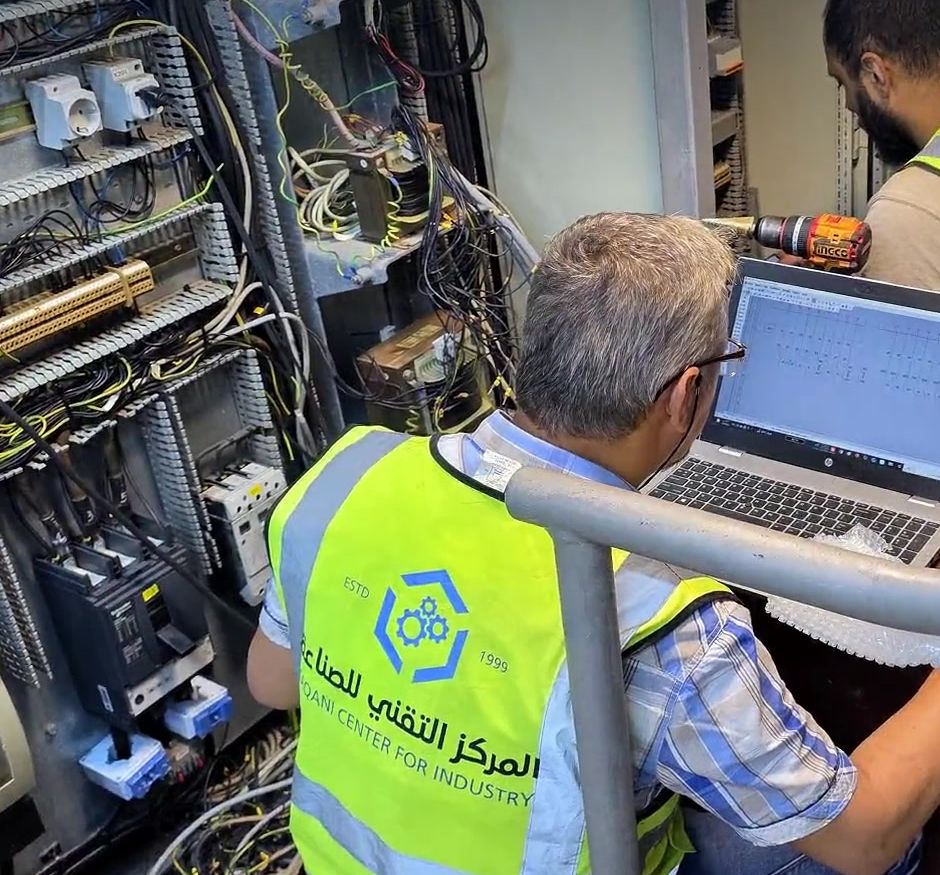

استبدال لوحات التحكم والنظام الكهربائي القديم بنظام PLC حديث، وتركيب إنفرترات مناسبة لطبيعة العمل، وتحديث أنظمة الحماية والتأريض.
06
غرف التحكم والسلامة
إعادة تأهيل غرفة التحكم وغرفة القيادة مع تكييف مناسب، وأجهزة اتصال لاسلكية بين المشغّل وفريق الأرض، وفحص أنظمة الإيقاف الطارئ والإنارة والإنذار.
مراحل التنفيذ
سبع مراحل عمل، وثّقناها بالصور والفيديو يوماً بيوم.
المرحلة 01
الكشف الفني على الرافعة
22 – 23 حزيران 2026
معاينة ميدانية شاملة للأجزاء الميكانيكية والكهربائية والإنشائية وأنظمة التشغيل والتحكم، وتوثيق الحالة الفنية، وتحديد ما يحتاج صيانة أو إصلاح أو استبدال.

المرحلة 02
فك القطع الكبيرة
9 – 11 آب 2026

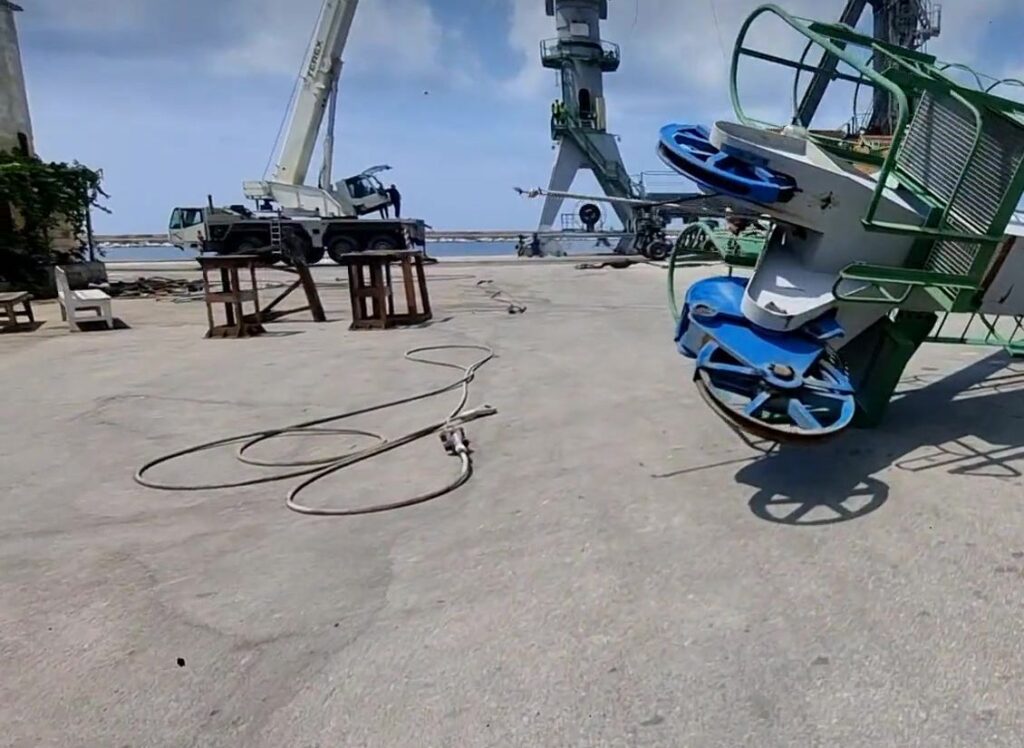

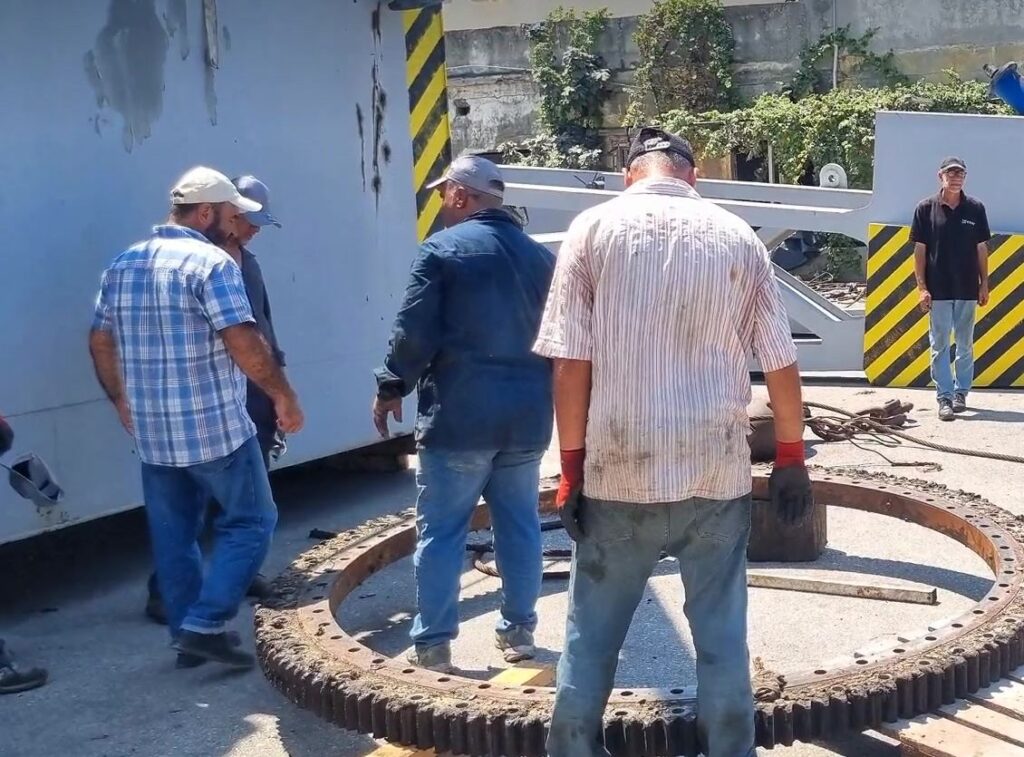

إنزال غرفة القيادة والذراع والرولمان الرئيسي بالرافعات المتنقلة، ثم تصنيف المجموعات وترقيمها وتنظيمها في منطقة العمل.
المرحلة 03
تفكيك القطع الصغيرة وفحصها

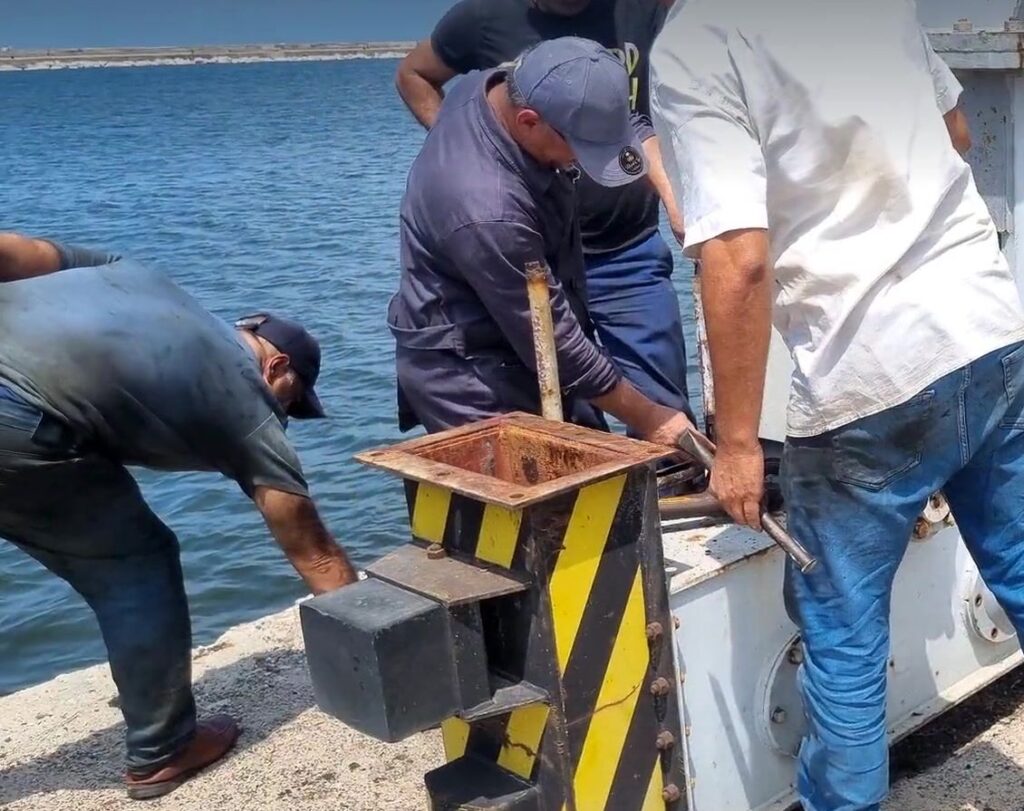

11 – 17 آب 2026

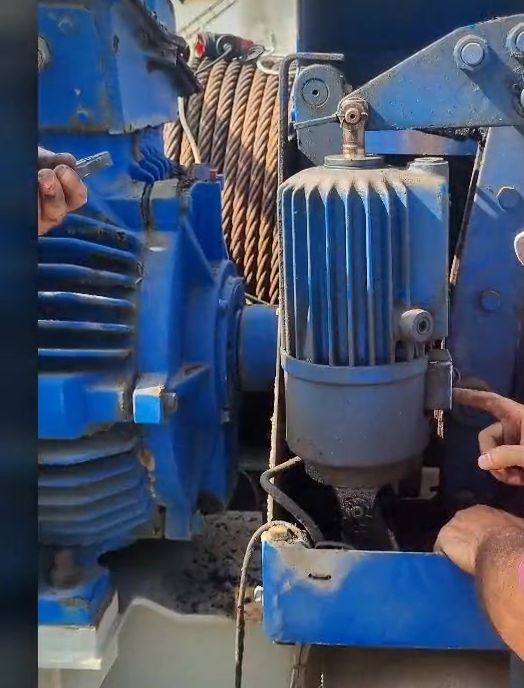

فحص المحركات والمحامل وعلب السرعة والفرامل والبكرات قطعة قطعة، وتحديد ما يُصان وما يُستبدل.

المرحلة 04
ضرب الرمل ومعالجة التآكل

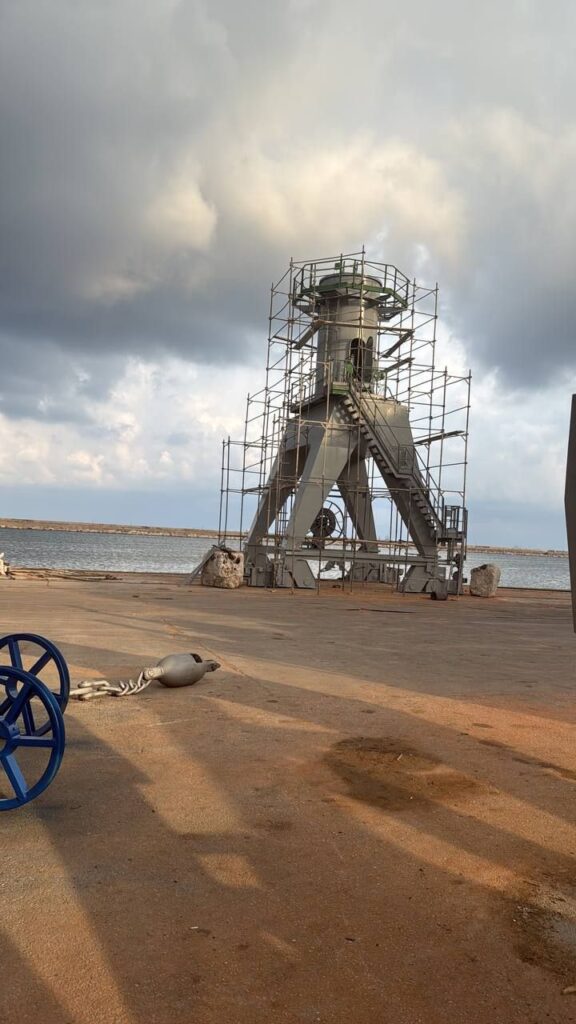

12 – 21 آب 2026

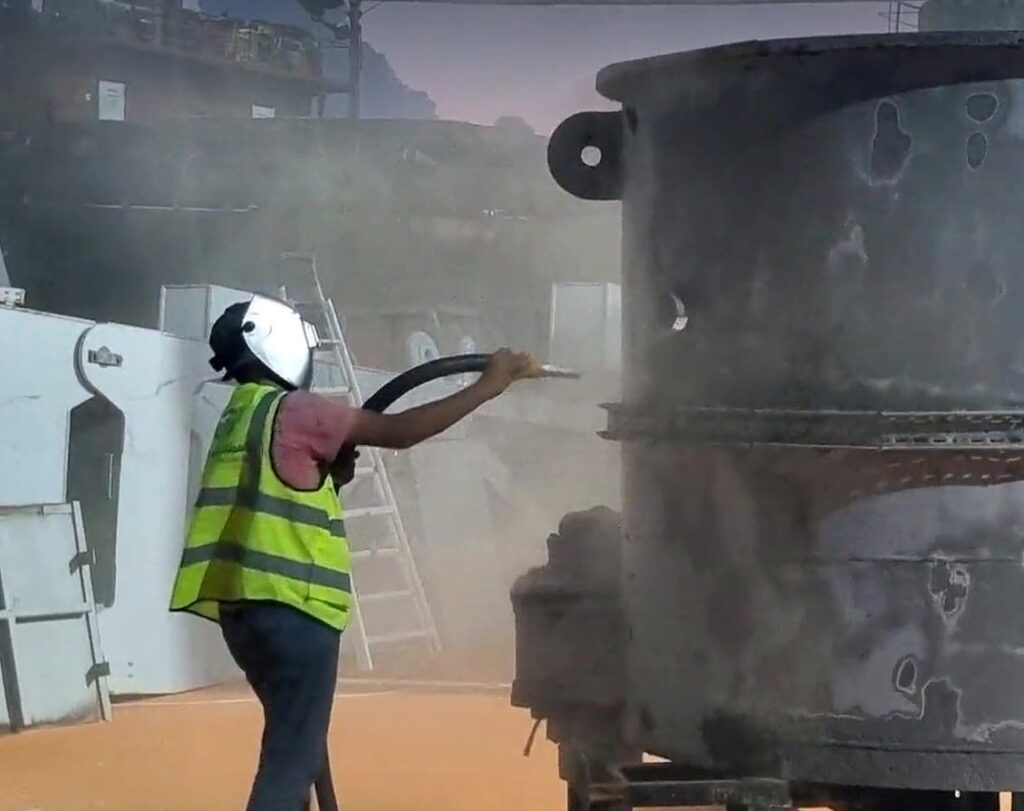

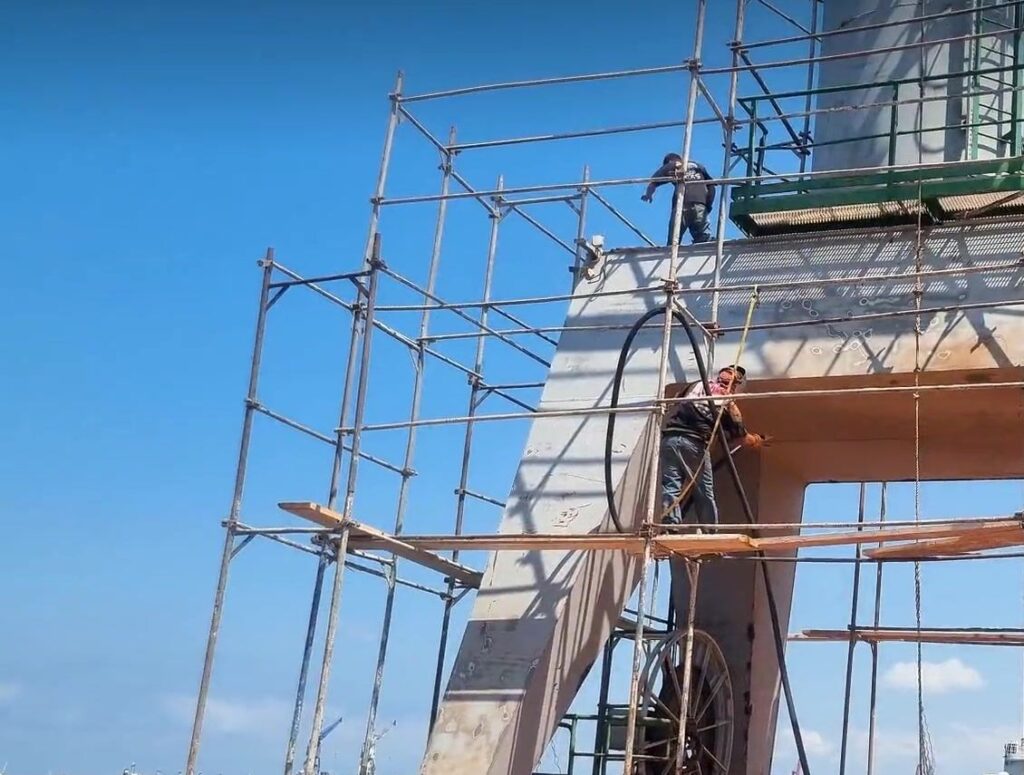

إزالة الصدأ والدهان القديم بضرب الرمل حتى المعدن، تحضيراً لطبقات الحماية الجديدة.
المرحلة 05
الدهان وأعمال الكهرباء
24 آب – 2 أيلول 2026
طبقة أساس مقاومة للتآكل ودهان مناسب للبيئة البحرية، وبالتوازي بناء منظومة كهربائية وتحكم جديدة وتمديد اللوحات وبرمجتها.

المرحلة 06
استكمال الدهان والتجميع

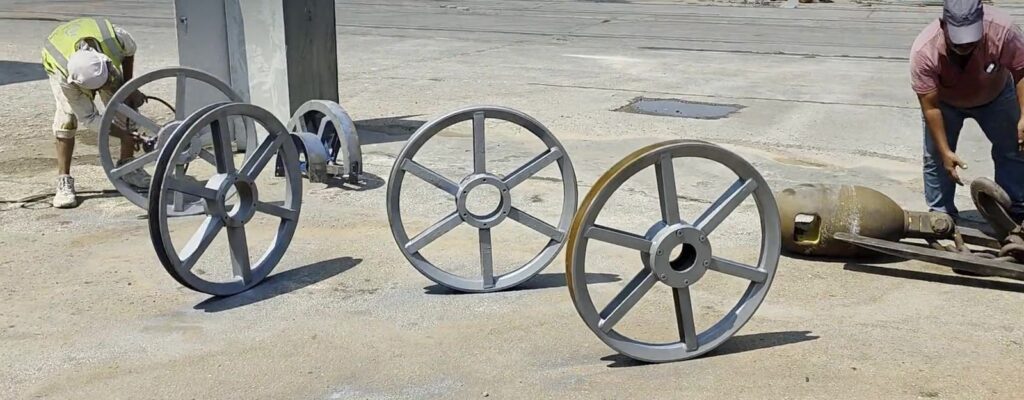

2 – 6 أيلول 2026

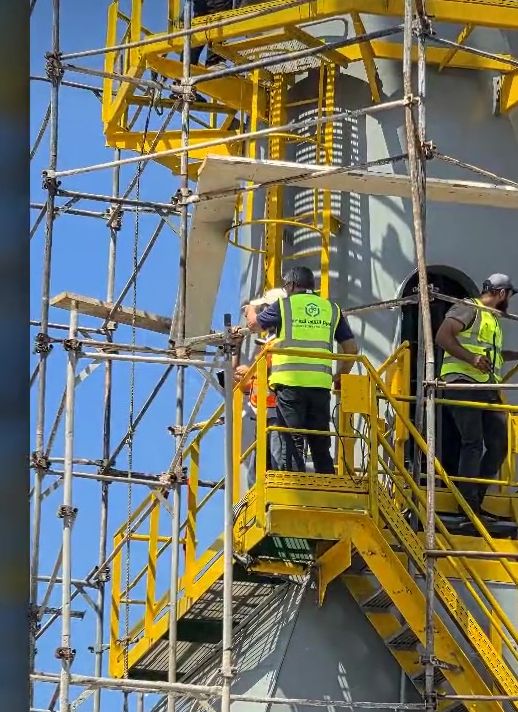

تجهيز البكرات، وإعادة تركيب الرولمان والمجموعات والمنصات والسلالم على البرج، مع إجراءات سلامة كاملة للعمل على ارتفاع.
المرحلة 07
التركيب النهائي والتشغيل
6 – 9 أيلول 2026

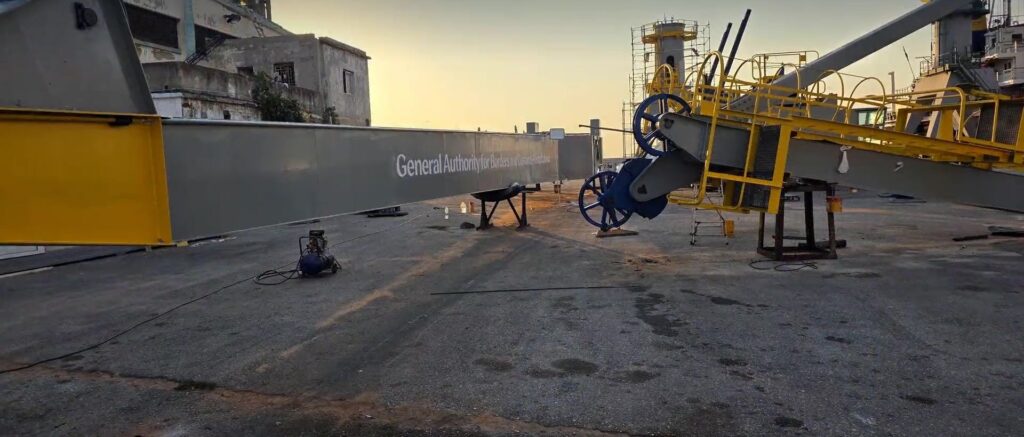

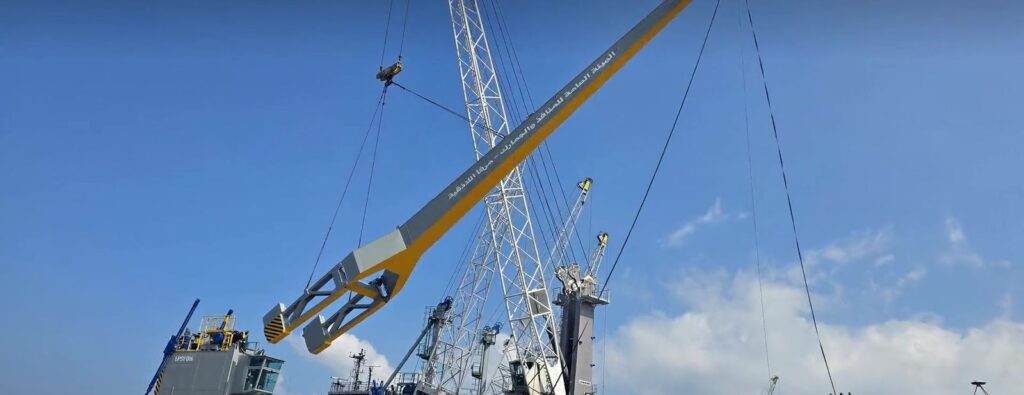

تركيب الذراع وغرفة القيادة، واختبار التشغيل من غرفة القيادة، ثم إعادة الرافعة إلى العمل الفعلي على الرصيف.

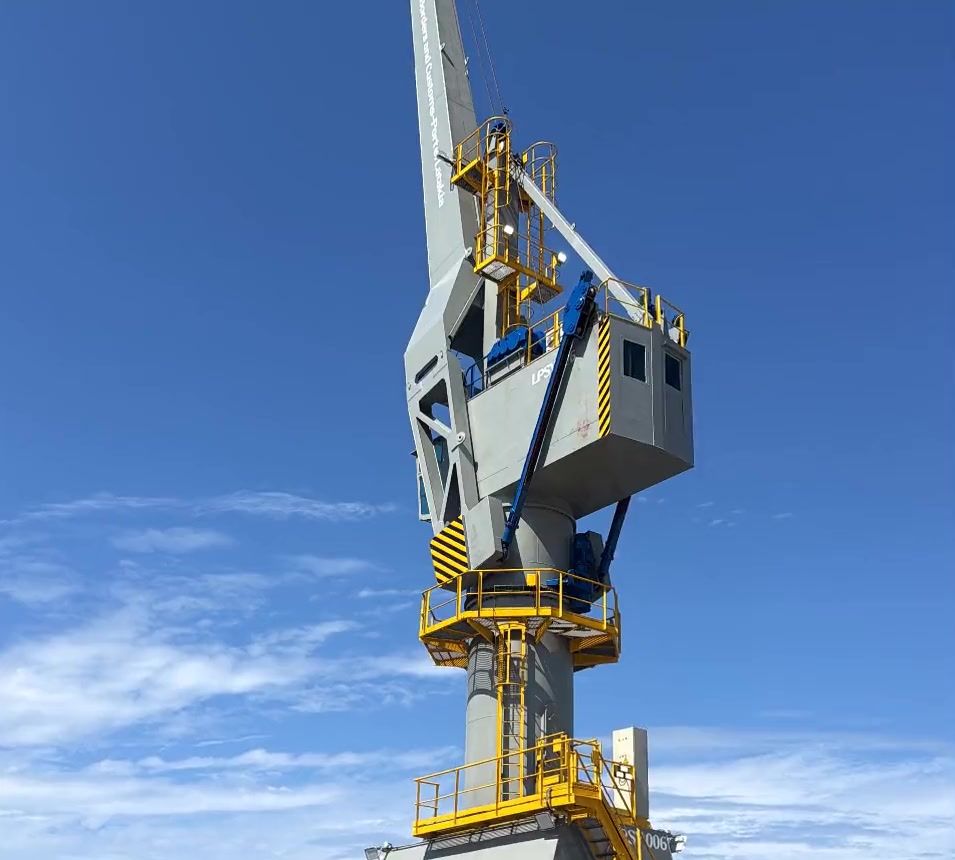

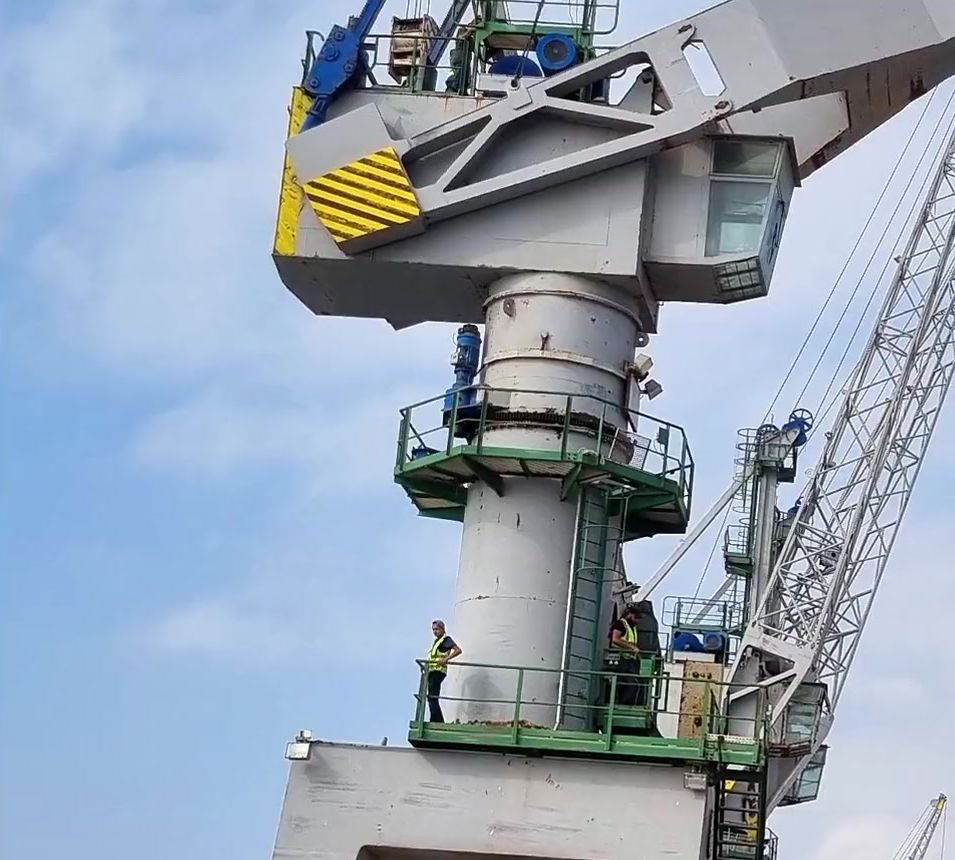

قبل وبعد
نفس الرافعة، قبل إعادة التأهيل وبعدها.

النتيجة

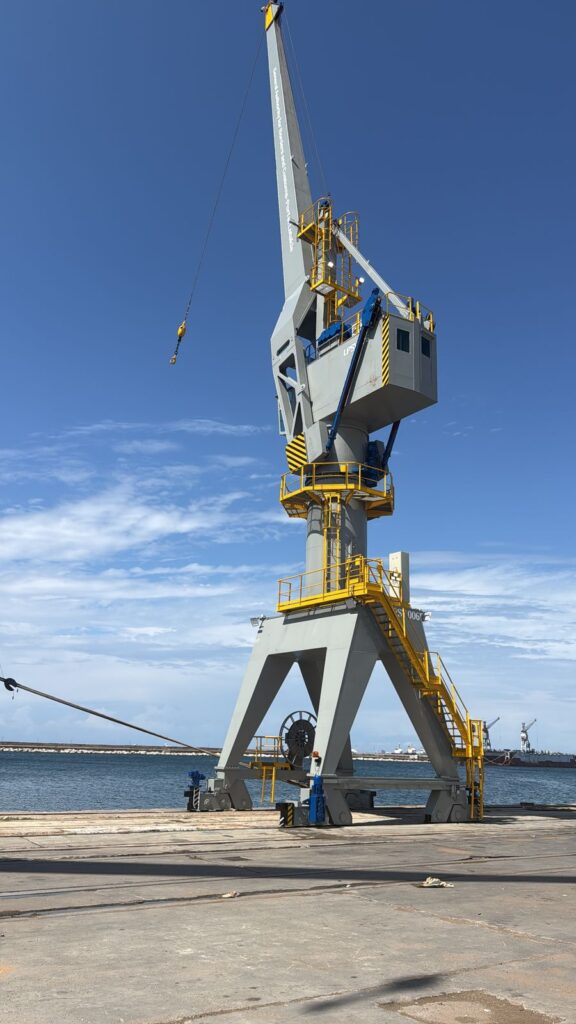

الرافعة رقم 6 عادت إلى العمل بكفاءة وأمان

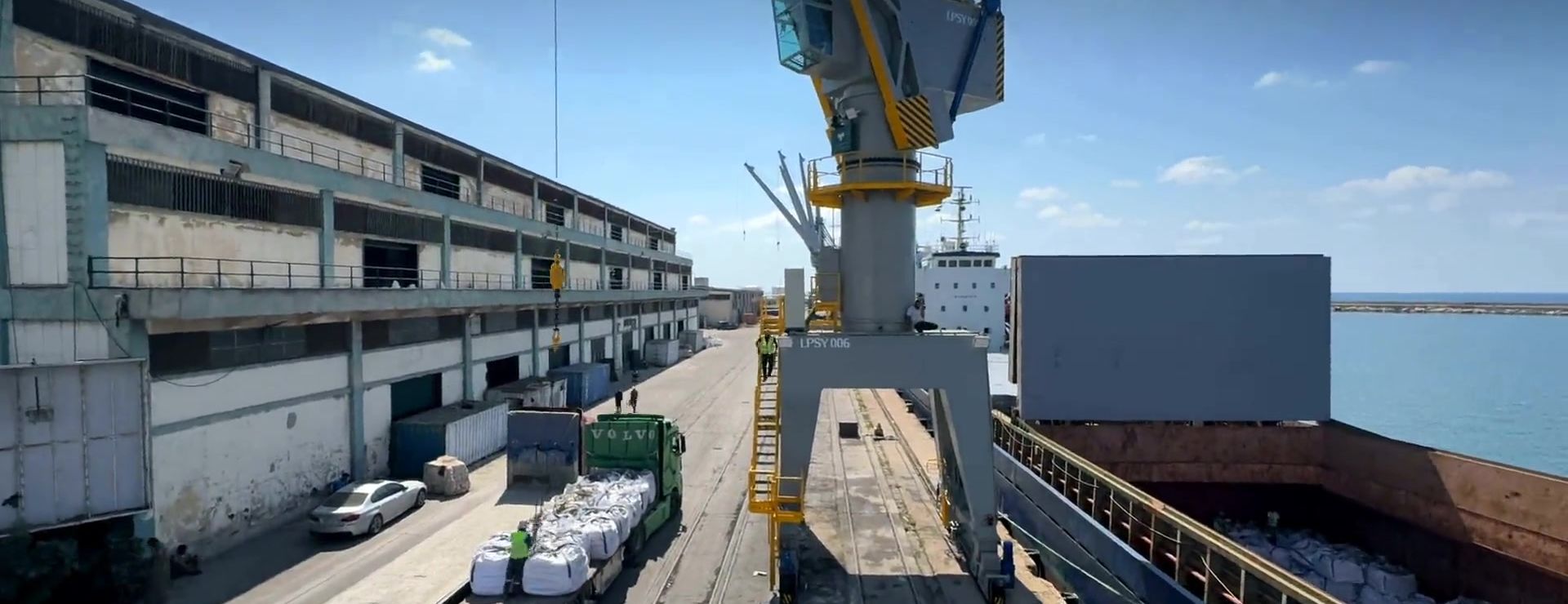

بعد الاختبارات التشغيلية، عادت الرافعة إلى تحميل وتنزيل البضائع على رصيف مرفأ اللاذقية، بمنظومة تحكم حديثة وهيكل محمي من التآكل.
شاهد ملخص المشروع بالفيديو، من الكشف الفني حتى التشغيل:

فريق العمل
فريق المركز التقني للصناعة في موقع العمل بمرفأ اللاذقية، مع متابعة هندسية في كل مرحلة، من التخطيط والبرمجة حتى التسليم.

صور من المشروع

عندك رافعة أو معدات ثقيلة تحتاج إعادة تأهيل؟
نبدأ بكشف فني على الموقع، ونقدم لك دراسة واضحة بالأعمال المطلوبة قبل أي التزام.
